준공검사, 사용 전점검·검사준비·체크리스트가 적합 판정의 시작입니다

전기공사는 차단기를 설치하고 전선을 연결했다고 끝나는 것이 아닙니다.

공사가 완료된 후에는 전기설비가 안전하게 시공되었는지 확인하는 준공검사가 반드시 필요합니다. 특히 신축 건물이나 증설 공사, 리모델링 공사에서는 사용 전점검을 통해 안전성을 확인받아야만 정상적으로 전기를 사용할 수 있습니다.

30년 넘게 내선 전기공사 현장에서 학교, 공장, 아파트, 상가, PC방 등 다양한 현장의 준공을 경험하면서 가장 크게 느낀 점은 준공검사는 하루 준비해서 끝나는 것이 아니라 공사 첫날부터 준비하는 과정이라는 것입니다.

저는 후배들에게 항상 이렇게 이야기합니다.

"준공검사는 마지막 검사가 아니라, 공사 전 과정의 결과를 확인받는 시험이다."

한국전기안전공사는 신설 또는 변경된 전기설비는 사용 전에 관련 기준에 따라 사용 전점검을 실시하여 안전성을 확인하도록 안내하고 있습니다.
(출처 : 한국전기안전공사)


사용전점검, 전기를 공급하기 전에 반드시 받아야 하는 안전점검입니다

사용 전점검이란 신설 또는 변경된 전기설비가 관련 법령과 기술기준에 적합하게 시공되었는지를 확인하는 검사입니다.

쉽게 말하면 전기를 사용하기 전에 안전성을 확인받는 공식 검사입니다.

사용 전점검에서는 다음 사항을 중점적으로 확인합니다.

  • 분전반 시공 상태
  • 차단기 용량
  • 전선 규격
  • 접지 상태

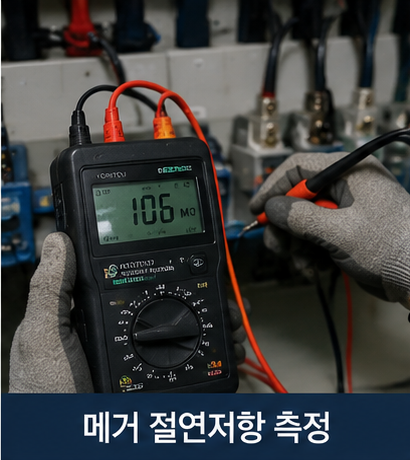

  • 절연저항
  • 배선 시공 품질

사용 전점검에서 적합 판정을 받아야 이후 절차를 정상적으로 진행할 수 있습니다.


검사준비, 작은 확인 하나가 재검사를 줄입니다

검사준비란 점검 전에 전기설비와 관련 서류를 최종 확인하는 과정을 말합니다.

쉽게 말하면 점검을 받기 전에 스스로 한 번 더 확인하는 과정입니다.

검사 전 반드시 확인해야 할 사항은 다음과 같습니다.

  • 회로별 차단기 표시
  • 분전반 명판 부착
  • 절연저항 측정 완료
  • 접지저항 측정 완료
  • 배선 상태 확인
  • 결선 상태 확인

이러한 준비가 되어 있으면 점검도 원활하게 진행됩니다.


체크리스트, 경험 많은 기술자의 가장 중요한 습관입니다

체크리스트란 점검 항목을 순서대로 확인하기 위한 목록입니다.

쉽게 말하면 실수를 줄이기 위한 확인표입니다.

저는 준공검사 전 항상 다음 항목을 확인합니다.

  • 메인차단기 확인
  • 분기차단기 확인
  • 절연저항 측정
  • 접지저항 측정
  • 전압 측정
  • 상순서 확인
  • 분전반 결선
  • 명판 및 회로표시
  • 도면 일치 여부
  • 현장 정리 상태

KEC에서도 전기설비는 안전하게 유지될 수 있도록 적절한 시험과 점검을 실시하도록 규정하고 있습니다.
(출처 : 산업통상자원부 한국전기설비규정 KEC)


30년 현장에서 있었던 실제 사례

공장 증설공사를 완료하고 한국전기안전공사의 사용 전점검을 준비하던 현장이 있었습니다.

공사는 모두 끝났고 차단기와 전선, 분전반까지 정상적으로 시공되어 있었습니다.

하지만 저는 항상 하던 대로 준공 하루 전에 체크리스트를 가지고 마지막 점검을 실시했습니다.

분전반 내부는 이상이 없었지만 회로 명칭을 확인하던 중 한 개의 분기차단기 표기가 실제 배선과 다르게 부착되어 있는 것을 발견했습니다.

전기적으로는 아무런 문제가 없었지만, 유지보수 시 잘못된 회로를 차단할 수 있는 위험한 상황이었습니다.

즉시 회로를 다시 확인하여 표기를 수정하고, 절연저항과 전압을 다시 측정한 후 사용 전점검을 받았습니다.

결과는 적합 판정이었습니다.

현장에서 점검을 마친 담당자는 평소부터 정리와 표시가 잘 되어 있어 점검이 매우 수월했다고 이야기했습니다.

그날 저는 다시 한번 느꼈습니다.

준공검사는 검사 당일이 아니라 공사기간 내내 준비하는 것이라는 사실을 말입니다.

후배들에게도 항상 이렇게 이야기합니다.

"좋은 준공은 마지막 하루가 아니라 작은 확인을 매일 반복한 결과다."


준공검사 품질을 높이는 현장 노하우

30년 동안 현장에서 꾸준히 실천해 온 방법입니다.

  • 공사 완료 후 자체점검 실시
  • 절연저항 재측정
  • 접지저항 확인
  • 분전반 회로표시 확인
  • 차단기 동작시험
  • 전압 및 상순서 확인
  • 도면과 현장 비교
  • 공사 사진 정리
  • 점검 서류 준비
  • 현장 청결 상태 확인

특히 준공 하루 전에 전체 설비를 처음부터 끝까지 다시 확인하는 습관이 많은 재검사를 예방했습니다.


후배 기술자들에게 전하는 말

후배들에게 가장 자주 하는 말이 있습니다.

"검사는 검사관이 하는 것이지만, 품질은 기술자가 만드는 것이다."

준공검사는 통과만을 목표로 해서는 안 됩니다.

앞으로 수십 년 동안 안전하게 사용할 수 있는 설비를 만든다는 마음으로 준비해야 합니다.

30년 동안 현장에서 가장 자랑스러웠던 순간은 적합 판정보다 고객이 안심하고 전기를 사용하는 모습을 볼 때였습니다.


마무리

준공검사는 전기공사의 마지막 절차이면서 새로운 시작입니다.

사용전점검, 검사준비, 체크리스트를 정확하게 이해하고 철저하게 준비하면 안전한 전기설비와 원활한 준공이 가능합니다.

한국전기안전공사는 신설 및 변경된 전기설비에 대해 사용 전점검을 실시하여 안전성을 확인하도록 안내하고 있습니다.
(출처 : 한국전기안전공사)

또한 산업통상자원부의 한국전기설비규정(KEC)은 전기설비가 관련 기술기준에 적합하게 시공되고, 필요한 시험과 점검을 거쳐 안전성을 확보하도록 규정하고 있습니다.
(출처 : 산업통상자원부 한국전기설비규정 KEC)

30년 동안 현장에서 얻은 가장 큰 교훈은 이것입니다.

"준공검사는 공사의 끝이 아니라 기술자의 신뢰를 완성하는 과정이다."

오늘도 체크리스트를 한 번 더 확인하고, 절연저항을 한 번 더 측정하며, 작은 부분까지 꼼꼼하게 점검하는 습관이 여러분을 더욱 신뢰받는 전기기술자로 만들어 줄 것입니다.


다음 회 예고

제88회. 전기민원 (고장접수, 원인분석, 해결사례)

실제 현장에서 접수되었던 다양한 전기민원을 중심으로 고장접수, 원인분석, 해결사례를 소개하고, 고객과의 소통 방법과 신속한 문제 해결 노하우를 30년 현장 경험을 바탕으로 자세히 알려드리겠습니다.
