PC방증설, 계약전력·사용 전점검·안전검사가 성공적인 영업의 시작입니다

PC방은 대표적인 다중이용시설로 일반 상가보다 많은 전력을 사용하는 업종입니다. 컴퓨터 수십 대와 냉난방기, 환기설비, 조명, 각종 주변기기가 동시에 운전되기 때문에 충분한 전기용량을 확보하지 않으면 과부하와 전기고장이 발생할 수 있습니다.

30년 넘게 내선 전기공사 현장에서 다양한 상가와 공장, 주택, 리모델링 공사를 수행하면서 느낀 점은 전기공사는 배선만 잘한다고 끝나는 것이 아니라 관련 행정절차까지 정확하게 이해해야 한다는 것입니다.

특히 PC방처럼 다중이용시설은 단순히 계약전력만 증설한다고 바로 영업할 수 있는 것이 아닙니다.

저는 후배들에게 항상 이렇게 이야기합니다.

"좋은 전기기술자는 공사만 잘하는 사람이 아니라, 준공과 행정절차까지 책임지는 사람이다."

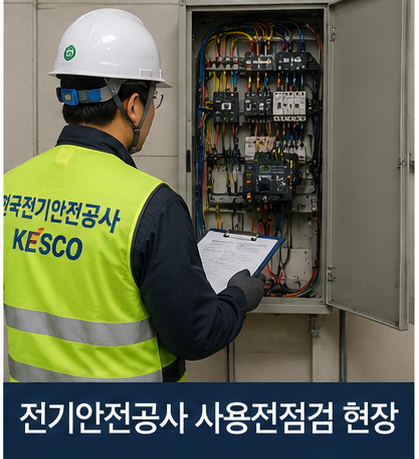

한국전기안전공사는 전기설비를 신설하거나 변경한 경우 관련 기준에 따라 사용 전점검을 실시하여 안전성을 확인하도록 안내하고 있습니다.


계약전력, 전기설비의 기준이 되는 가장 중요한 용량입니다

계약전력이란 한국전력과 계약하여 사용할 수 있는 최대 전력용량을 말합니다.

쉽게 말하면 건물에서 사용할 수 있도록 미리 약속한 전기의 용량입니다.

계약전력이 부족하면 다음과 같은 문제가 발생할 수 있습니다.

  • 차단기 반복 동작
  • 과부하 발생
  • 전압강하
  • 전선 과열
  • 전기화재 위험

따라서 전기 사용량이 증가하는 업종에서는 계약전력을 정확하게 계산하여 증설해야 합니다.


사용 전점검, 전기를 사용하기 전에 반드시 확인하는 안전절차입니다

사용 전점검이란 전기설비를 새로 설치하거나 변경한 후 실제 사용하기 전에 안전기준에 적합한지를 확인하는 검사입니다.

쉽게 말하면 전기를 사용하기 전에 안전 여부를 확인받는 검사입니다.

사용 전점검에서는 다음과 같은 사항을 확인합니다.

  • 분전반 시공 상태
  • 차단기 용량
  • 전선 규격
  • 절연저항
  • 접지상태
  • 배선 시공 품질

사용 전점검에서 적합 판정을 받아야 정상적으로 전기를 사용할 수 있습니다.


안전검사, 다중이용시설은 추가 확인이 필요할 수 있습니다

안전검사란 시설의 특성에 따라 전기설비의 안전성을 추가로 확인하는 절차입니다.

쉽게 말하면 시설의 용도에 맞게 한 번 더 안전을 확인하는 검사입니다.

특히 PC방과 같은 다중이용시설은 관계 법령에 따라 지자체에 제출할 서류로 전기안전점검 관련 확인서류가 필요한 경우가 있으므로 공사 전에 반드시 확인해야 합니다.

전기공사뿐 아니라 행정절차까지 함께 검토해야 불필요한 재신청과 공사 지연을 예방할 수 있습니다.

KEC에서도 전기설비는 사용 목적과 시설 특성에 적합하도록 시공하고 안전성을 확보하도록 규정하고 있습니다.
(출처 : 산업통상자원부 한국전기설비규정 KEC)


30년 현장에서 있었던 실제 사례

얼마 전 한 PC방에서 기존 계약전력 3kW를 7kW로 증설하는 공사를 진행한 적이 있었습니다.

현장조사 결과 기존 메인차단기와 인입 전선으로는 증설된 부하를 안전하게 사용할 수 없다고 판단했습니다.

부하계산을 다시 실시한 후 증설 용량에 맞도록 메인차단기와 인입 전선을 모두 교체하고, 분전반 내부 결선도 함께 정비했습니다.

공사를 완료한 뒤 한국전기안전공사의 사용 전점검을 신청했고, 점검 결과 적합 판정을 받아 계약전력 증설 절차를 진행할 수 있었습니다.

저는 모든 절차가 끝난 것으로 생각했습니다.

그러나 며칠 후 건물주와 업주가 다시 연락을 했습니다.

지자체에 영업 신고를 진행하는 과정에서 PC방은 다중이용시설이므로 전기안전점검 관련 확인서류가 추가로 필요하다는 안내를 받은 것입니다.

결국 다시 안전점검 절차를 진행하여 필요한 서류를 발급받았고, 이를 지자체에 제출한 후에야 모든 행정절차가 완료되어 정상적으로 영업을 시작할 수 있었습니다.

전기공사는 이미 완벽하게 끝났지만, 관련 행정절차를 충분히 확인하지 못해 같은 현장을 두 번 방문하게 된 사례였습니다.

이후부터 저는 공사를 시작하기 전에 항상 시설의 용도와 인허가 절차를 먼저 확인하는 습관을 갖게 되었습니다.

아파트 신축공사 역시 마찬가지입니다.

세대는 일반 주택용으로, 소방용 강압펌프는 산업용으로, 보안등은 보안등용으로 각각 용도에 맞게 신청해야 하는 경우가 있습니다.

공사는 하나지만 신청 절차는 여러 가지로 나뉘기 때문에 준공 전에 한국전기안전공사와 한국전력공사, 관계기관의 절차를 함께 검토하는 것이 매우 중요합니다.

후배들에게도 항상 이렇게 말합니다.

"전기공사는 배선이 끝났다고 끝나는 것이 아니라, 모든 행정절차가 완료되어야 비로소 끝난다."


PC방 전기증설 품질을 높이는 현장 노하우

30년 동안 현장에서 꾸준히 실천해 온 방법입니다.

  • 계약전력 재검토
  • 부하계산 실시
  • 메인차단기 용량 확인
  • 인입 전선 허용전류 검토
  • 분전반 결선 점검
  • 절연저항 측정
  • 접지저항 확인
  • 사용 전점검 준비
  • 시설 용도별 행정절차 확인
  • 준공서류 최종 검토

특히 공사 전에 영업시설의 용도와 인허가 절차를 확인하면 중복 업무를 크게 줄일 수 있습니다.


후배 기술자들에게 전하는 말

후배들에게 가장 자주 하는 말이 있습니다.

"전기기술자는 전선만 연결하는 사람이 아니라, 고객이 안전하게 영업할 수 있도록 끝까지 책임지는 사람이다."

공사가 완벽해도 행정절차를 놓치면 고객은 다시 시간을 들여야 합니다.

좋은 기술자는 기술과 행정을 함께 이해하는 사람입니다.

30년 동안 현장에서 얻은 가장 큰 경험 가운데 하나도 바로 이 PC방 증설 현장이었습니다.


마무리

PC방과 같은 다중이용시설은 전기공사와 행정절차가 함께 이루어져야 합니다.

계약전력, 사용전점검, 안전검사를 정확하게 이해하고 준비하면 전기설비의 안전은 물론 불필요한 재신청과 공사 지연도 예방할 수 있습니다.

한국전기안전공사는 전기설비를 신설하거나 변경하는 경우 사용 전점검을 통해 안전성을 확인하도록 안내하고 있습니다.
(출처 : 한국전기안전공사)

또한 산업통상자원부의 한국전기설비규정(KEC)은 전기설비가 시설의 용도와 사용 환경에 적합하도록 시공하고 안전하게 유지될 수 있도록 규정하고 있습니다.
(출처 : 산업통상자원부 한국전기설비규정 KEC)

30년 동안 현장에서 얻은 가장 큰 교훈은 이것입니다.

"완벽한 전기공사는 배선으로 끝나는 것이 아니라, 고객이 안전하게 전기를 사용할 때 비로소 완성된다."

오늘도 계약전력을 한 번 더 확인하고, 사용전점검을 꼼꼼히 준비하며, 시설의 용도에 맞는 행정절차까지 세심하게 검토하는 습관이 여러분을 더욱 신뢰받는 전기기술자로 만들어 줄 것입니다.


다음 회 예고

제86회. 공장증설 (부하계산, 전력증설, 한전)

공장 설비 증설 시 반드시 필요한 부하계산, 전력증설 절차, 한국전력공사 계약 변경, 차단기와 전선 선정 방법, 실제 공장 증설 사례를 30년 현장 경험과 함께 자세히 소개하겠습니다.
